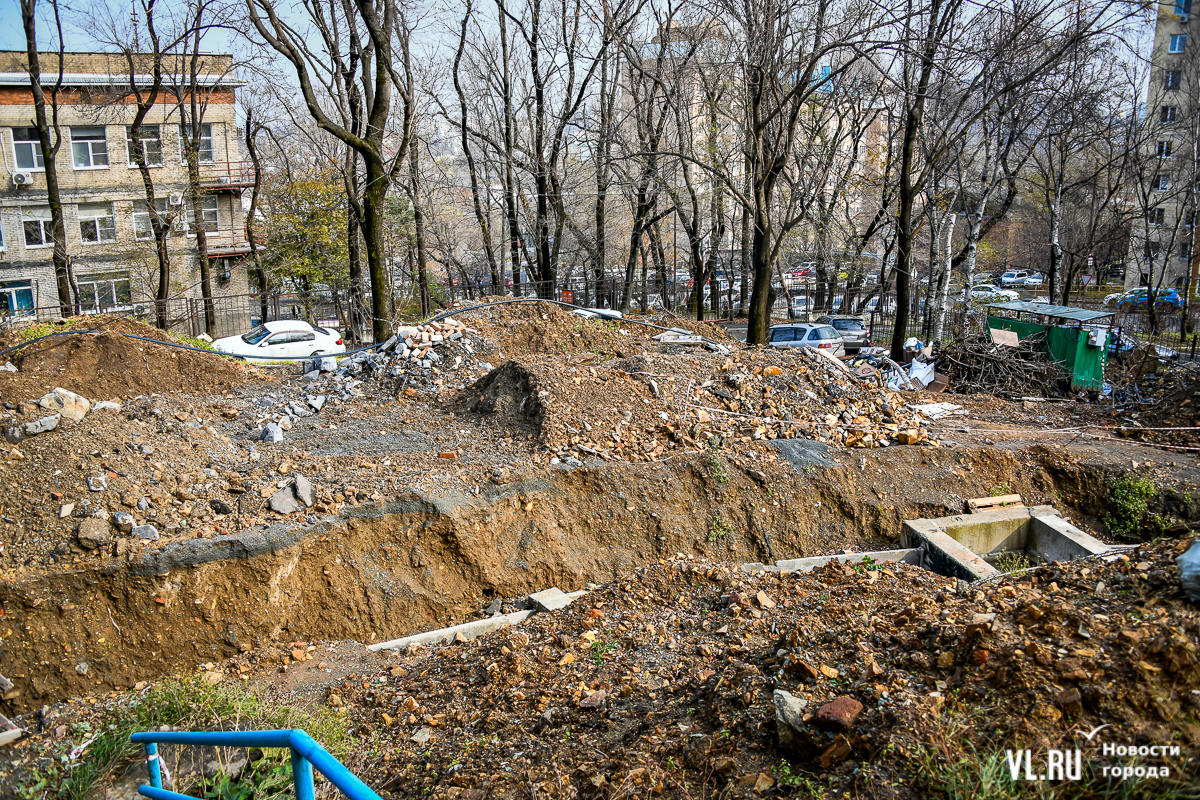

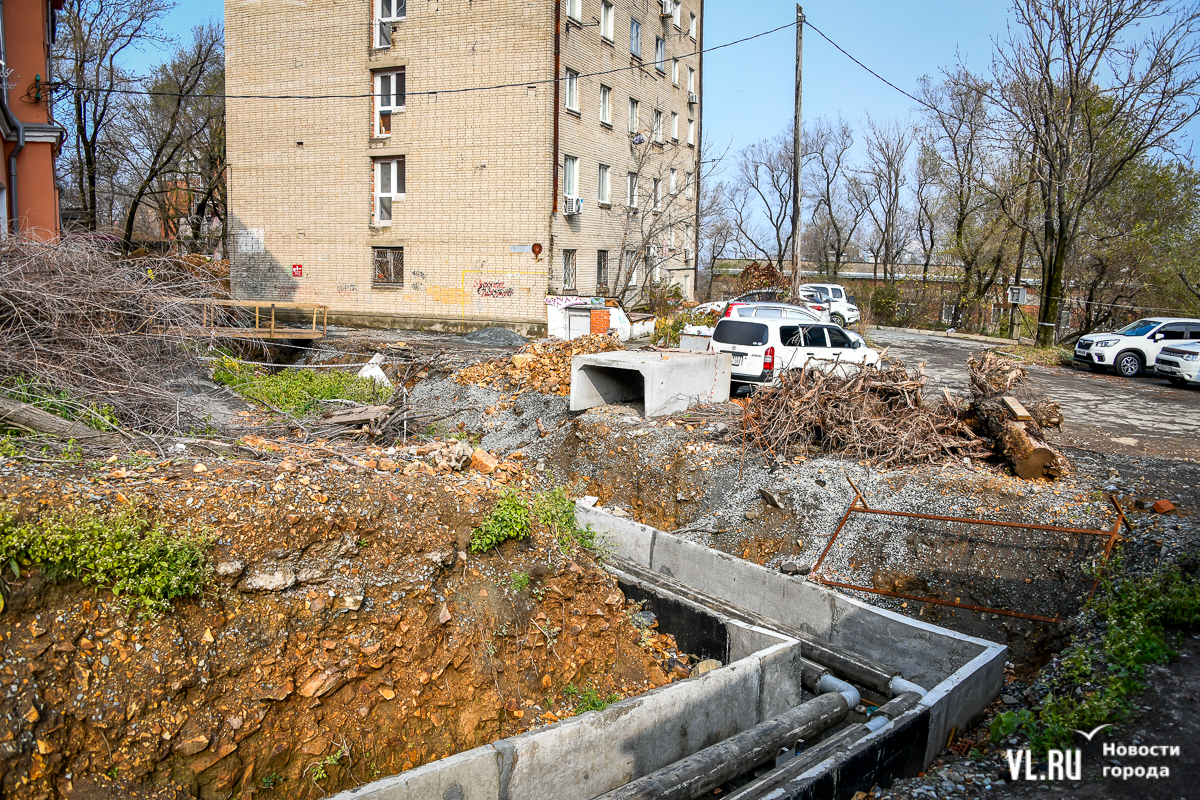

В шести домах в районе Первой Речки с середины лета нет стабильного холодного водоснабжения. Его здесь за это время отключали уже много раз и на разный срок – то на несколько часов, то на дни. В этом районе ремонтируют теплосети, и подрядчик периодически повреждает во время этих работ сети холодного водоснабжения. А недавно жители узнали, что эти трубы и вовсе бесхозные.
Жители домов на Садовой, 12, Хабаровской, 27а, 29а, 31 и 31а страдают от отключения воды не первый месяц. Летом мы писали о том, что жители домов по улицам Хабаровская и Садовая оставались без холодной воды более 4 дней. Сейчас к ним добавился и дом на проспекте Острякова, 44. Основная причина отсутствия воды – работы по замене теплосетей.
«Я переехала на Хабаровскую, 29а в мае, и с июня у нас начались регулярные отключения холодного водоснабжения. ВПЭС меняет теплосеть, наняли подрядчика, но там [рабочие] регулярно прорывают трубы холодной воды. Ремонт ведётся несвоевременно. Мы звоним в водоканал, нас отправляют в управляющую компанию. Управляющая компания УК «Город» говорит, что это не в их компетенции. И такое может продолжаться от 5-10 часов до нескольких дней. И это уже на протяжении 4 месяцев», – рассказывает Полина, жительница одного из домов.
По закону допустимая продолжительность отключения холодного водоснабжения составляет 8 часов суммарно в течение одного месяца и 4 часа единовременно.
Жители домов начиная с лета этого года неоднократно писали обращения в прокуратуру Владивостока, но какого-то конкретного ответа не получали. В последнем ответном письме жителям от 23 августа 2024 года было сказано, что «сети холодного водоснабжения в хозяйственном ведении и эксплуатационной ответственности КГПУ «Приморский водоканал» не значатся, являются бесхозными».
Как рассказывают жители, самым долгим промежутком, когда не было холодной воды, было 6 дней. Этот своеобразный рекорд был зафиксирован на Хабаровской, 31а.
«Подрядчик неаккуратно относится к сетям, которые расположены на входе к домам. При производстве работ они постоянно рвут трассы холодной воды. Из-за этого водоканалу приходится постоянно перекрывать воду. Сейчас двое суток весь этот район был без холодной воды, – рассказали в УК «Город». – Если более двух суток отсутствует холодная вода, то управляющая компания обеспечивает подвоз воды. Если меньше, то чисто физически мы бы не успели, так как подвоз воды обеспечивается за счёт средств водоканала и специальными машинами, а им заявку нужно оставлять хотя бы за сутки. Если бы мы оставили заявку вчера, то они приехали бы сегодня вечером, но в это время водоснабжение уже восстановлено».

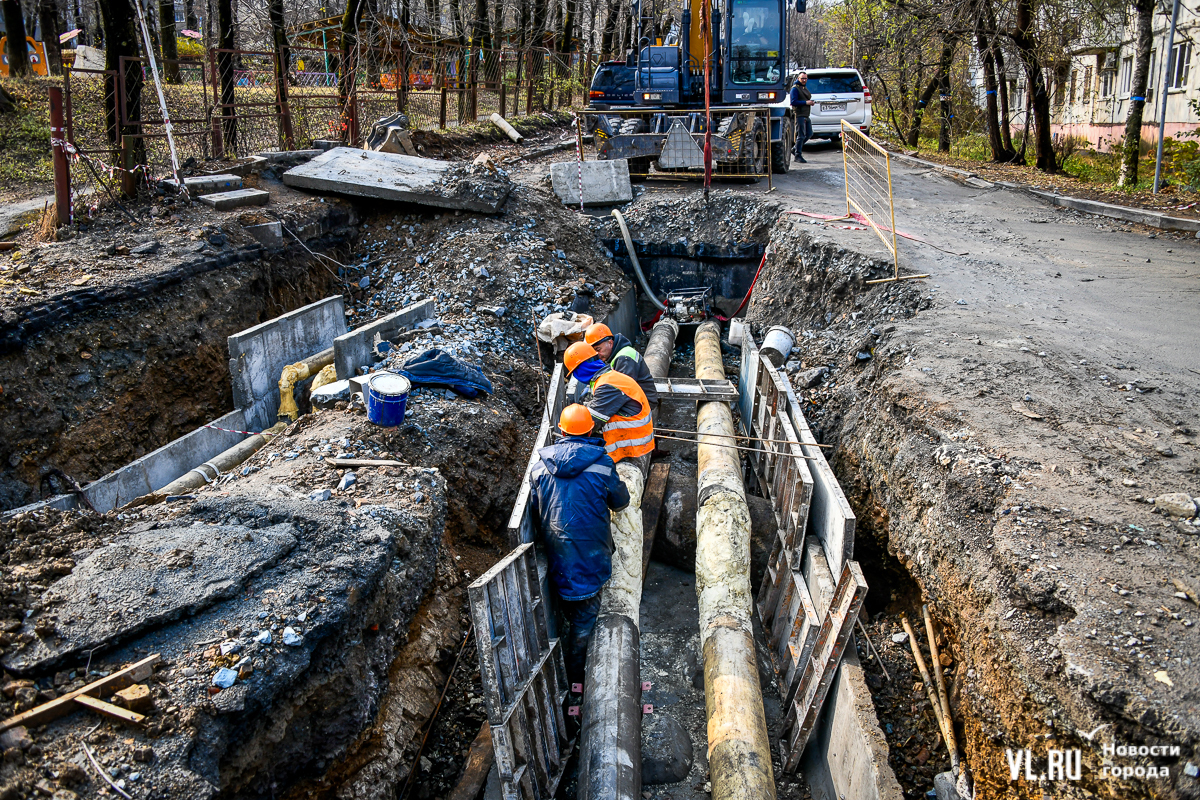

Подрядной организацией ВПЭС, которая осуществляет замену теплосетей, выступает «Сибэнергомаш». Летом этой компании был выставлен штраф, который превышает 223 млн рублей. В прошлом году компания не смогла в установленные сроки выполнить замену трёх центральных тепловых пунктов и четырёх участков сетей в Первомайском и Фрунзенском районах общей протяжённостью 20 км. В этом году сроки по замене теплосетей истекли 15 октября.

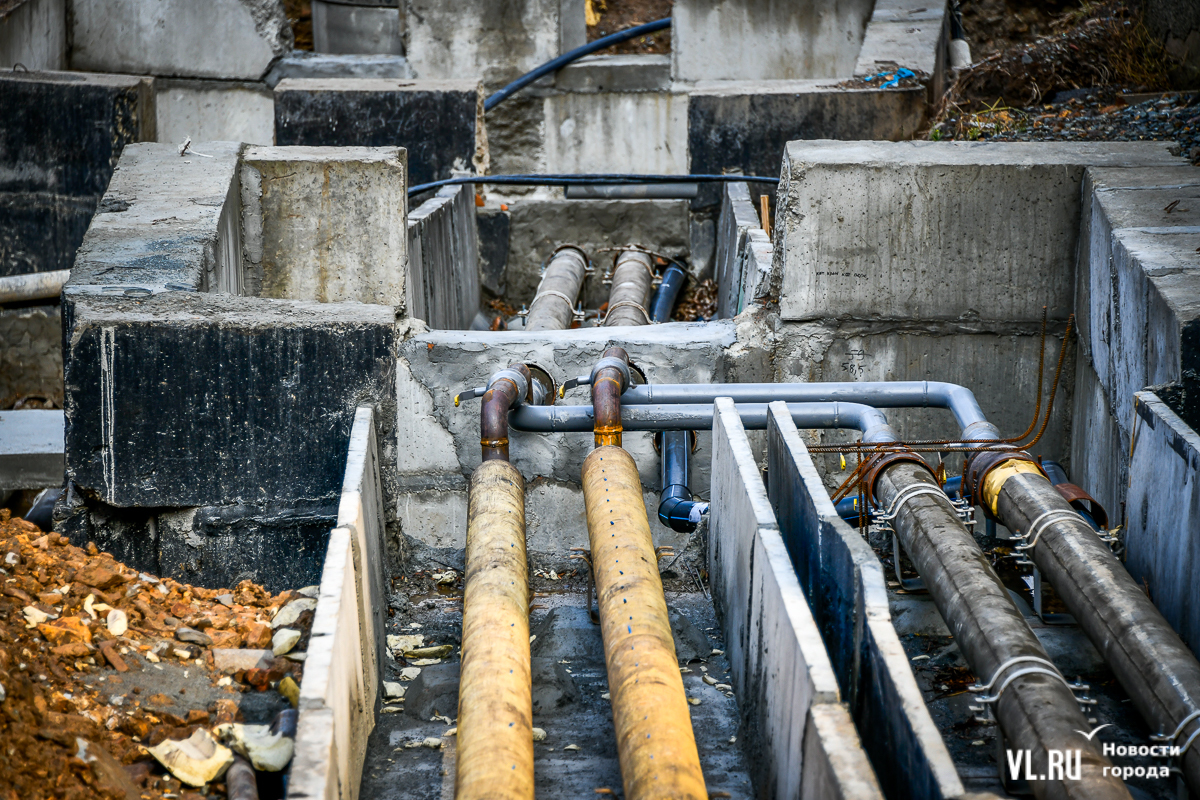

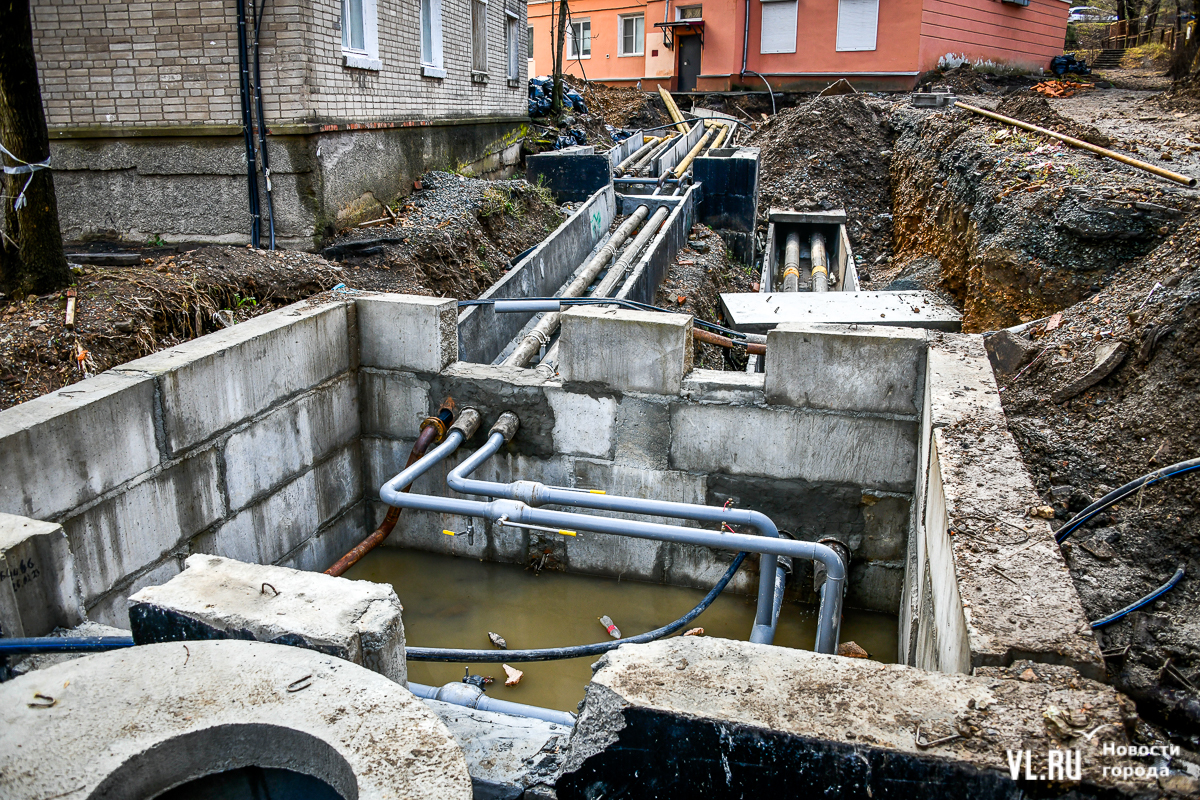

В Приморском водоканале сообщили, что сейчас для многострадальных домов установили временную трубу.
«Ремонт сетей теплоснабжения в рамках реконструкции системы теплоснабжения по улицам: Садовая, Острякова пр-т, Хабаровская производит подрядная организация ООО «Сибэнергомаш», заказчиком которых является МУПВ «ВПЭС». При производстве земляных работ экскаватором были повреждены трубопроводы холодного водоснабжения (диаметром 50 и 63 мм). 26 октября специалистами КГУП «Приморский водоканал» были проведены мероприятия по отключению линии ХВС и замена повреждённого водопровода длиной 2 метра. На текущей момент уставлена временная труба, подача холодного водоснабжения осуществляется в штатном режиме. Специалисты Примводоканала уже проложили постоянную трубу холодного водоснабжения, на следующей неделе будет производиться переврезка бесперебойной подачи воды».
Обновление 19:30: По словам депутата Думы Артёма Володина, который неоднократно выезжал на место проведения работ, все порывы подрядчик фиксировал с ВПЭС и Примводоканалом. Много труб, на которые натыкались рабочие, было не учтено, и вопросы, по его мнению, должны быть к тем, кто составлял схемы и делал экспертизу проекта. Подрядчик также не укладывается в сроки с восстановлением благоустройства. По этому поводу Володин собирается обращаться в прокуратуру и Государственную жилищную инспекцию.
